데이터센터 용량 한국 미국 비교 왜 격차가 벌어질까
인공지능 서비스 확대로 전력 인프라 수요가 급증하는 상황에서 국가별 시설 보유량 격차가 극명하게 드러납니다. 미국 한 나라가 보유한 규모가 한국을 포함한 주요 14개국 전체 합산치를 넘어섭니다.
목차
- 1. 국가별 보유 시설 현황을 비교합니다
- 2. 유럽 주요국의 시설 확장 제약을 확인합니다
- 3. 동남아시아 거점의 급격한 성장세를 살펴봅니다
- 4. 안정적 전력 수급을 위한 원자력 연계 사례를 검토합니다
- 5. 수도권 공급 제약과 한국의 투자는 어떤 상황인가?
- 결론: 기술 인프라 확충에 대응하는 단계별 절차입니다

1. 국가별 보유 시설 현황을 비교합니다

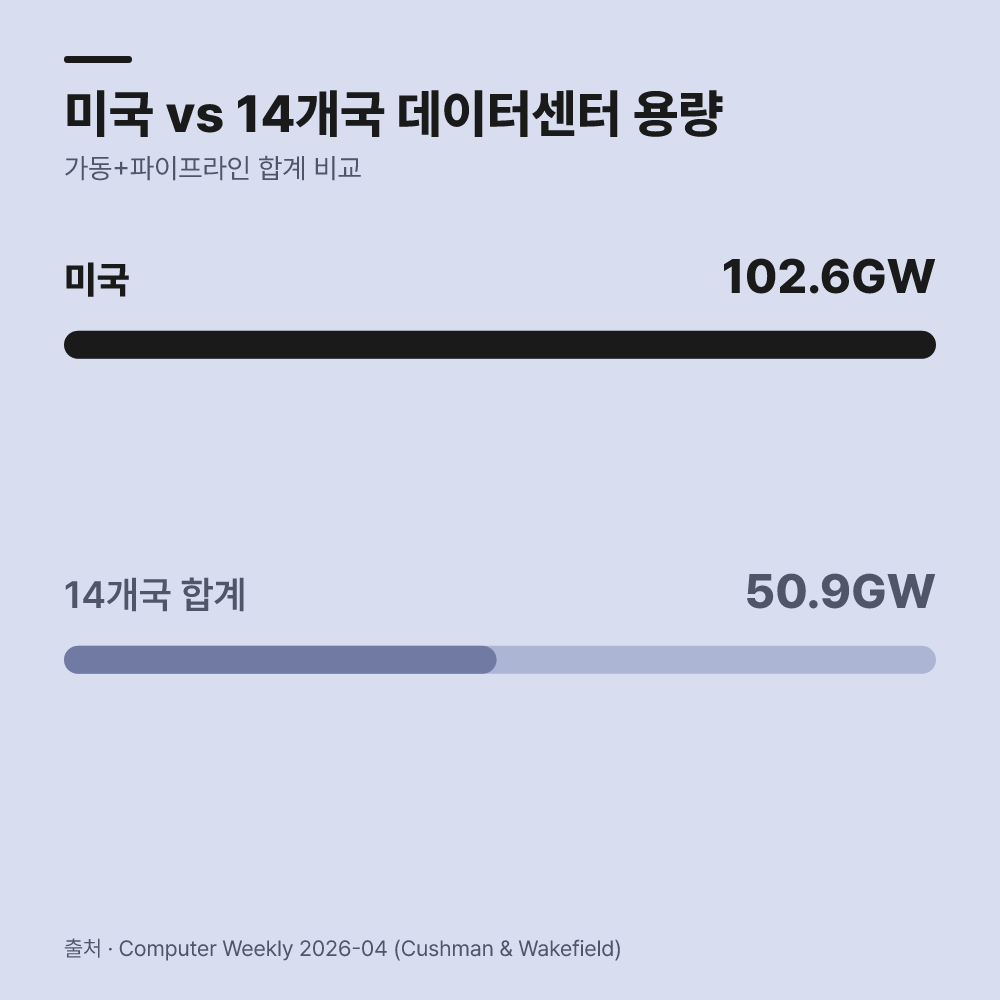

2026년 4월 컴퓨터위클리가 쿠시먼앤드웨이크필드 분석 자료를 바탕으로 집계한 결과에 따르면 미국이 보유한 운영 및 계획 시설 규모는 총 약 102.6GW에 달합니다. 이는 현재 가동 중인 32.0GW에 향후 추가될 파이프라인 70.6GW를 더한 수치입니다. 반면 중국과 인도, 한국을 포함한 나머지 14개국의 시설 확장 계획을 모두 더한 값은 약 50.9GW 수준에 그쳐 단일 국가의 확장 속도를 따라가지 못합니다.

2. 유럽 주요국의 시설 확장 제약을 확인합니다

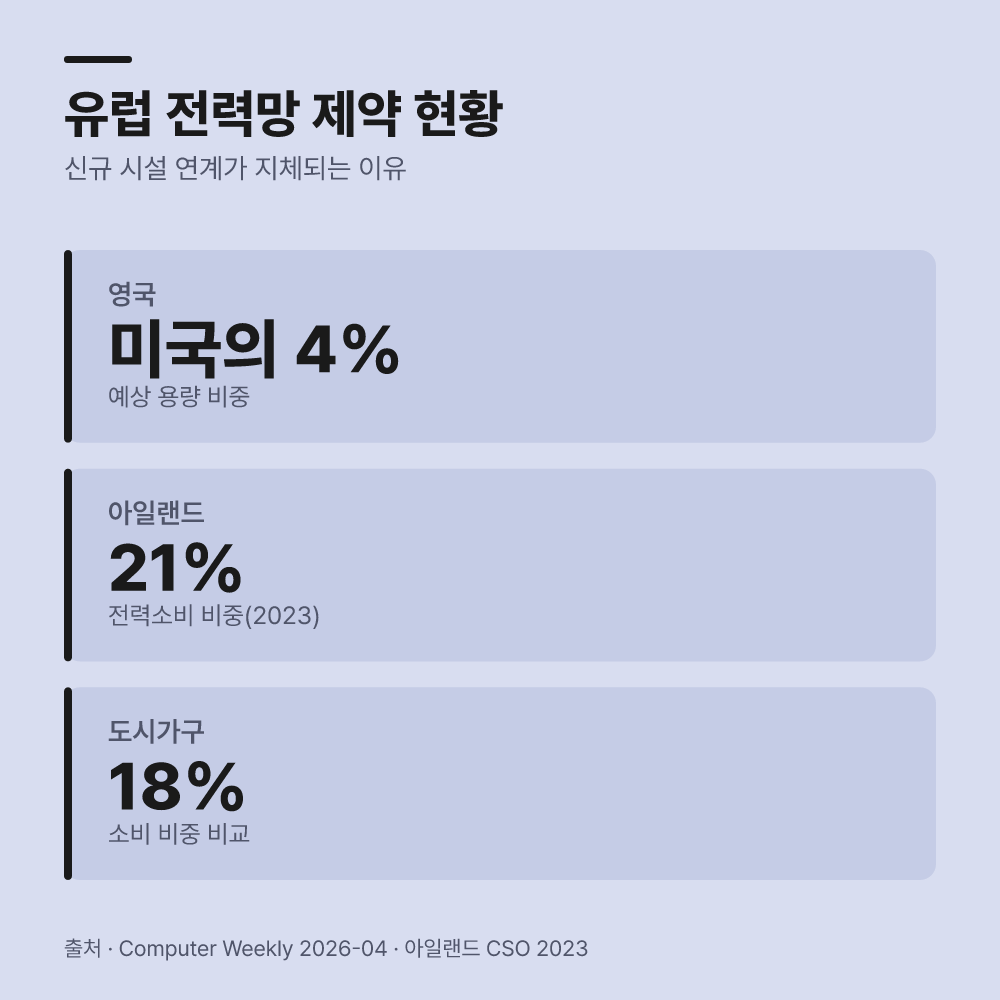

영국과 프랑스, 독일 등 유럽 주요 거점국은 전력 망 연계 및 공급 계통의 구조적 한계로 인해 신규 시설 건설이 지체되고 있습니다. 실제로 주석에 명시된 영국 예상치는 미국의 4% 수준에 머무는 실정이며 신규 연계 신청 시 수년 단위 대기 기간이 발생합니다. 아일랜드 중앙통계청 집계에 따르면 2023년 기준 아일랜드 내 전력 소비 비중의 21%를 관련 인프라가 차지해 도시가구 전체 소비율인 18%를 넘어서는 부담을 안고 있습니다.

3. 동남아시아 거점의 급격한 성장세를 살펴봅니다

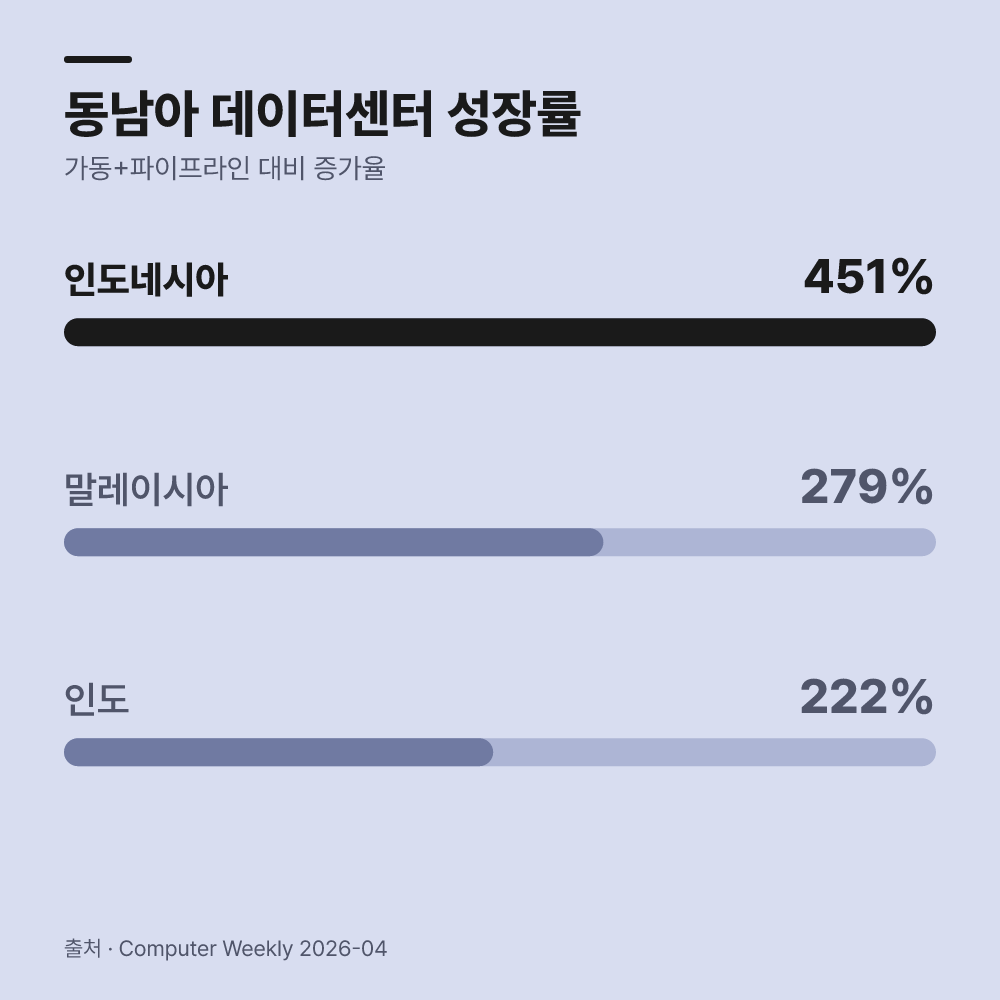

싱가포르의 부지 부족 및 전력 공급 제한 여파로 인근 동남아시아 지역이 대안으로 떠오르고 있습니다. 말레이시아는 가동 중인 시설과 추가 파이프라인을 합쳐 4.87GW를 기록하며 현재 대비 279% 성장이 예상됩니다. 인도네시아는 합계 2.1GW를 기록해 451%라는 가장 가파른 증가율을 보였으며, 빅테크 기업들이 조호바루 중심 지역에 수십억 달러 규모 투자 계획을 공식 발표했습니다.
| 국가구분 | 합계 전력 용량 | 주요 특징 및 예상 성장률 |
|---|---|---|
| 미국 | 약 102.6GW | 가동 32.0GW + 파이프라인 70.6GW |
| 나머지 14개국 합계 | 약 50.9GW | 중국·인도·한국·유럽 주요국 등 포함 |
| 인도 | 5.1GW | 현재 대비 222% 증가 예정 |
| 말레이시아 | 4.87GW | 현재 대비 279% 증가 예정 |
| 인도네시아 | 2.1GW | 현재 대비 451% 증가 예정 |

4. 안정적 전력 수급을 위한 원자력 연계 사례를 검토합니다

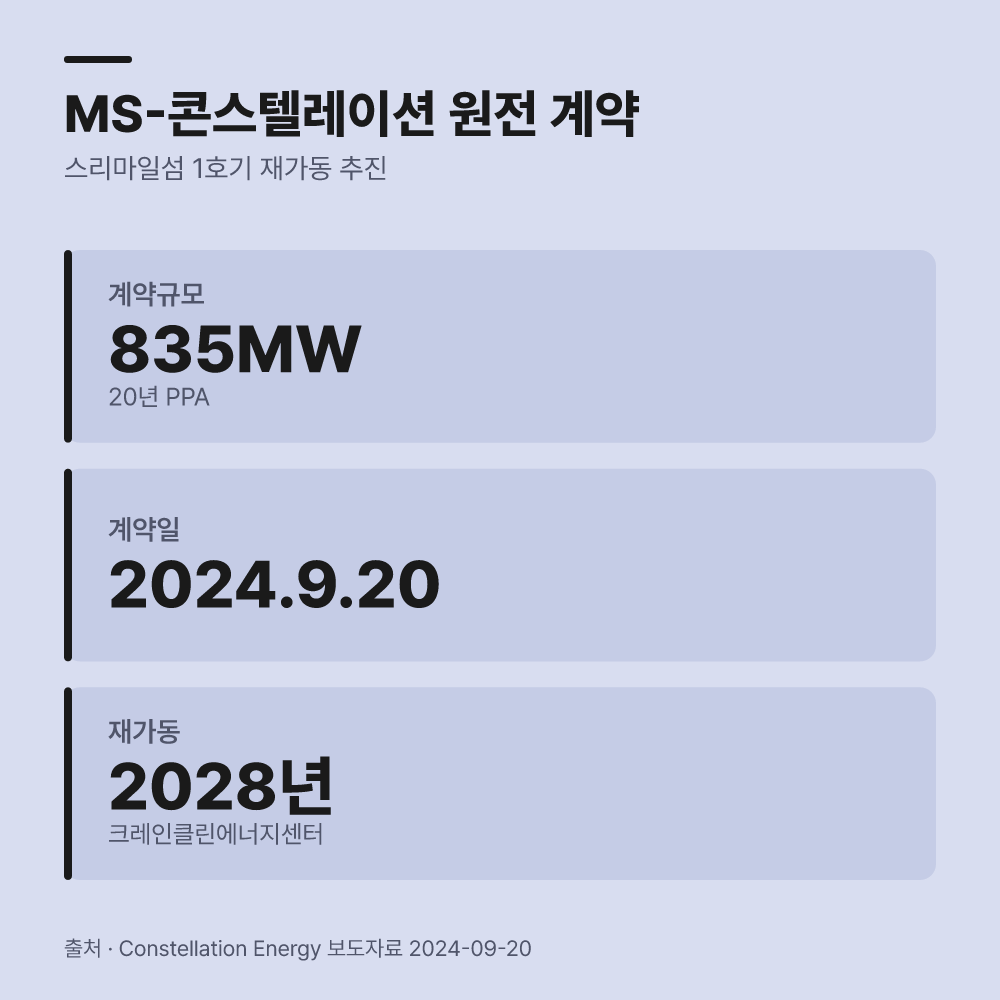

시설 연계 과정에서 핵심 제약 요소가 단순 서버 장비 수량이 아닌 전력 계통 공급 능력으로 확인되면서 전용 발전원 확보 경쟁이 심화됩니다. 마이크로소프트는 2024년 9월 20일 콘스텔레이션에너지와 20년간 약 835MW 규모 전력구매계약을 체결했습니다. 이를 통해 2019년 가동 중단된 스리마일섬 1호기(크레인클린에너지센터)를 2028년 재가동하여 전용 공급망으로 활용하는 방안을 추진하고 있습니다.

5. 수도권 공급 제약과 한국의 투자는 어떤 상황인가?

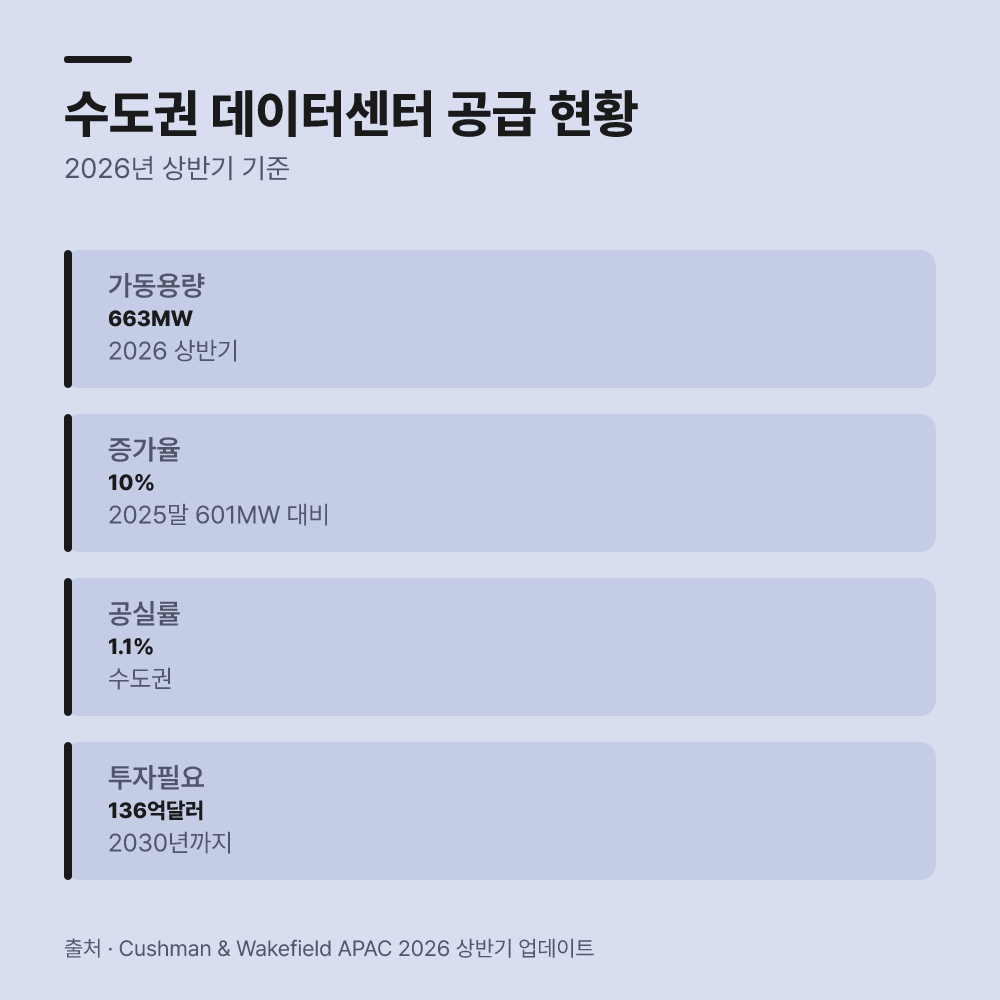

2026년 9월 4일 쿠시먼앤드웨이크필드 발표 보고서에 따르면 서울은 아시아·태평양 지역 내 전력 계통 연계가 제한된 대표적 공급제약지역으로 분류됩니다. 한국의 코로케이션 파이프라인 목표를 달성하려면 2030년까지 약 136억 달러의 자본투자가 투입되어야 합니다.
수도권 가동 시설은 2026년 상반기 기준 663MW로 2025년 말 601MW 대비 10% 증가했으며 건설 중 231MW와 계획 단계 686MW가 추가 집계되었습니다. 공급 부족 여파로 수도권 공실률은 1.1%를 기록 중이며, 2030년 연간 코로케이션 임대수익은 약 41억 달러, 개발원가수익률은 약 9~10% 수준으로 전망됩니다.

결론: 기술 인프라 확충에 대응하는 단계별 절차입니다

해외 연계망을 검토하는 기업과 투자자는 글로벌 공급망 현황과 국내 계통 한계 상황을 신중하게 파악해야 합니다. 전력망 연계 지연 여파나 비용 상승 요인을 미리 분석하지 않으면 시스템 운용에 차질이 생길 수 있습니다.
국내외 인프라 격차를 파악한 뒤 사업에 적용하기 위한 실무적인 대응 방향을 확립하는 것이 중요합니다.
- 글로벌 보고서와 국내 전력 계통 연계 고시 기준을 비교 확인합니다.
- 입지하려는 지역의 변전소 용량 확보 여부와 공실률 수치를 파악합니다.
- 2030년까지 예정된 자본투자 금액 및 예상 수익률을 바탕으로 사업성을 검증합니다.
글로벌 인프라 집계 수치 및 전력망 연계 전망은 시장 상황과 정책 변화에 따라 달라질 수 있으므로 투자 및 사업 결정 전 공식 기관 발표를 직접 확인하시기 바랍니다.
